Autodesk Navisworks: что это, чем отличаются Manage, Simulate и Freedom и какую версию выбрать
Navisworks собирает в одну модель всё, что прислали разные разделы проекта: архитектуру и конструкции из Revit, сети из AutoCAD MEP, рельеф и дороги из Civil 3D, модели других САПР в IFC. Всего Autodesk заявляет больше 60 форматов: кроме RVT, DWG и IFC это Inventor, SolidWorks, CATIA, SketchUp, Rhino, STEP и облака точек ReCap. В сводной модели ищут пересечения между разделами, проигрывают стройку по графику и считают объёмы. Сам Navisworks ничего не проектирует. Модель правят там, где её создали, а здесь проверяют, как разделы сошлись между собой.

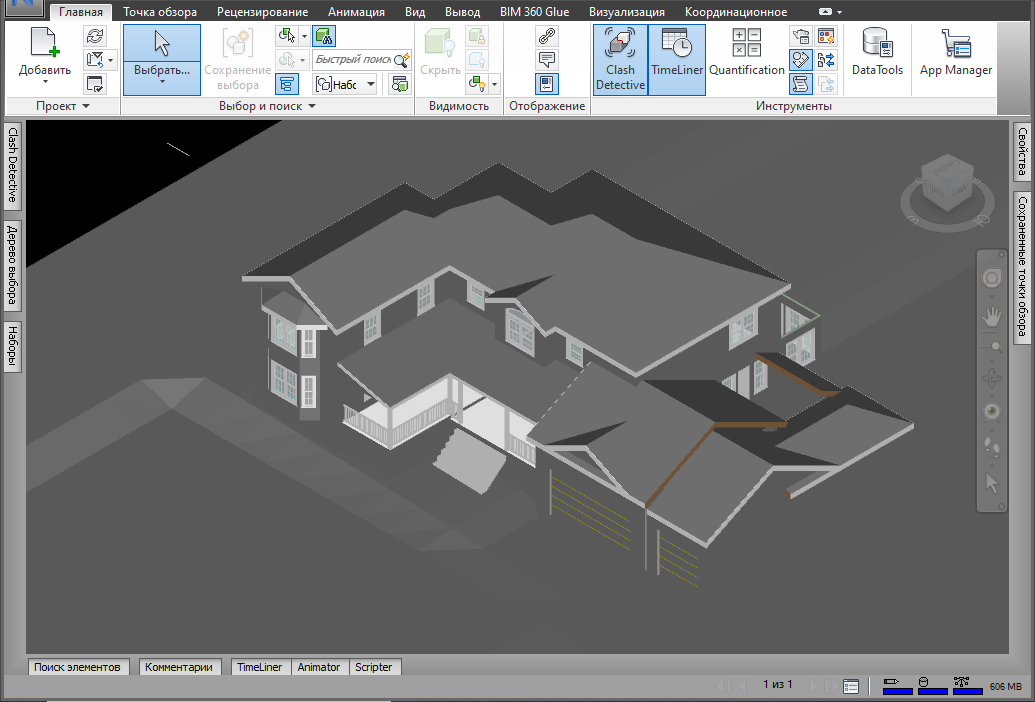

Окно Navisworks Manage. Справка Autodesk
Navisworks бывает трёх видов. Manage умеет всё, включая проверку коллизий. Simulate умеет то же самое, кроме проверки коллизий. Freedom бесплатно открывает готовые файлы NWD для просмотра. Коротко: BIM-координатору и генподрядчику нужен Manage, заказчику и технадзору, которые только смотрят присланную модель, хватит Freedom.
Оригинальные дистрибутивы Navisworks Manage 2022, 2024, 2025, 2026 и 2027 с русским интерфейсом лежат в разделе загрузок, скачиваются без VPN и регистрации. Ниже по сценариям: кому какой Navisworks, таблица различий, связка с Revit, выбор версии и лицензия. Сведения проверены 8 октября 2026 года.
Содержание10 разделов
Проверка коллизий между разделами: нужен Navisworks Manage
Знакомая картина: архитекторы, конструкторы и инженеры сетей ведут свои модели отдельно, а на стройке воздуховод упирается в балку. Искать такие места глазами в сводной модели из десятков тысяч элементов бессмысленно. Для этого в Manage есть Clash Detective. В русской версии он так и подписан, по-английски, а русская справка называет его «Диспетчер конфликтов». В Simulate и Freedom его нет, и ради него Manage обычно и покупают.
Работа координатора выглядит так:
- Каждый раздел присылает свою модель: RVT, DWG, IFC или уже готовый файл NWC. Navisworks открывает их сам, Revit и AutoCAD на компьютере координатора для этого не нужны.
- Собранную сцену сохраняют в NWF. В нём лежат ссылки на исходные модели и вся ваша работа: точки обзора, пометки, настроенные тесты. Когда раздел присылает обновлённую модель, NWF подхватывает её при следующем открытии.
- В Clash Detective создают тесты: что с чем сравнивать (например, инженерные сети против несущих конструкций) и как: искать прямое пересечение или нарушение зазора с заданным допуском. Модель проверяется и против облака точек лазерного сканирования, на реконструкции это выручает.
- Найденные коллизии группируют, назначают ответственных и выгружают отчёт. Проектировщики исправляют модели у себя, присылают новые файлы, тест запускают заново.

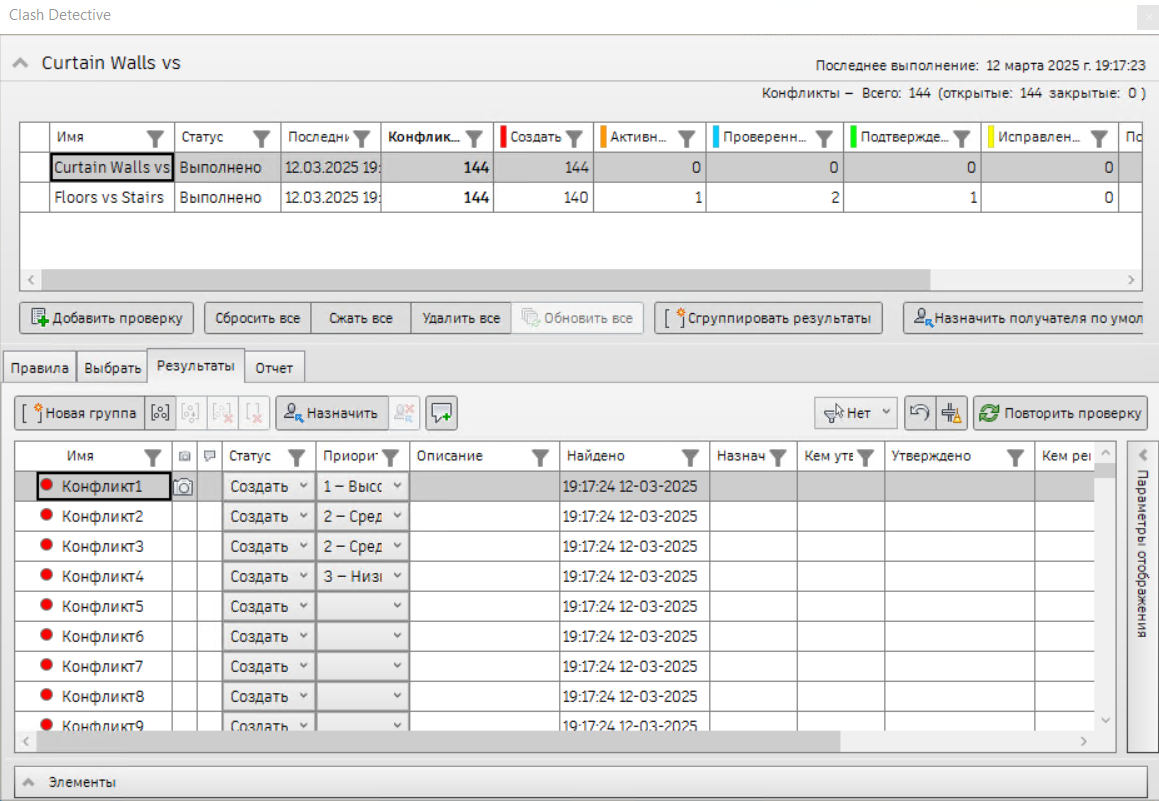

Clash Detective с результатами. Справка Autodesk
Есть у Manage и то, чего нет в Simulate: проверку коллизий связывают с графиком стройки и анимацией. Так находят, например, место, где поворачивающийся башенный кран задевает здание на этапе, когда оно уже выросло до нужной высоты.
4D-график и подсчёт объёмов: TimeLiner и Quantification
Генподрядчику и инженерам ПТО Navisworks нужен для другого: связать модель с графиком работ и посмотреть стройку по дням. Инструмент называется TimeLiner, так он подписан и в русской версии (в русской справке «Шкала времени»). Он есть в Manage и в Simulate.
График заново не рисуют, его подключают из программы планирования: Microsoft Project (файл MPX читается даже без установленного Project), Primavera или Asta Power Project. Задачи привязывают к элементам модели, и на экране видно, что должно стоять к выбранной дате, а плановые сроки сравниваются с фактическими. К задачам привязывают и стоимость работ. Поменялись модель или график, моделирование обновится само, а результат выгружают картинками или видео для совещания.

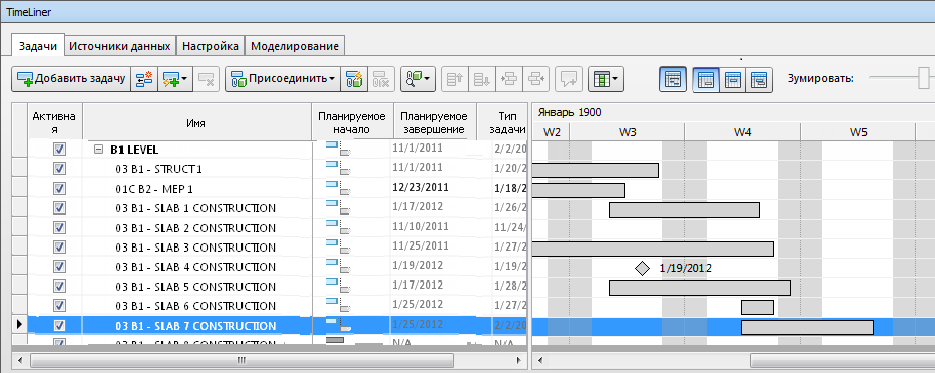

TimeLiner с графиком. Справка Autodesk
Для наглядности есть Animator (в русской справке «Аниматор»): кран едет по площадке, узел собирается, двери открываются, когда к ним подходишь. Анимацию привязывают к задачам графика, и кран начинает движение вместе со своей задачей.
Объёмы считает Quantification, в русском интерфейсе название не переведено. Он измеряет длины и площади и считает элементы по 3D-модели и по 2D-листам, результат выгружается в Excel. Quantification тоже есть и в Manage, и в Simulate.
Показать модель заказчику: хватит бесплатного Freedom
Заказчику, технадзору или прорабу на объекте покупать Navisworks не нужно. Бесплатный Navisworks Freedom скачивается со страницы просмотрщиков Autodesk, для установки нужны права администратора. Во Freedom получится:
- открыть файл NWD или 3D DWF;
- вращать модель и ходить по ней, смотреть дерево модели и свойства элементов;
- открыть сохранённые автором точки обзора, пометки и комментарии;
- проиграть анимацию и 4D-график, если автор сохранил их в файле;
- измерить расстояние: вкладка «Рецензирование», панель «Измерить».
Чего Freedom не умеет: открывать RVT, DWG, IFC, NWC и NWF, собирать несколько файлов в одну сцену, искать коллизии, править график и записывать анимацию. Поэтому порядок такой: координатор собирает модель в Manage и публикует NWD через кнопку приложения и пункт «Публикация». На опубликованный файл ставят пароль и срок действия. Это удобно, когда модель уходит за пределы компании: заказчик видит геометрию и свойства, а исходные RVT с вашими семействами остаются у вас.
Одна ловушка с версиями. С версии 2026 Navisworks сохраняет NWD в новом формате, а программы Navisworks до 2025 включительно такой файл не открывают: Autodesk описывает ошибку о неизвестном номере версии. Freedom 2025 и более ранние в их числе. Тут два выхода: заказчик ставит свежий Freedom или вы сохраняете файл в формате 2016–2025 (как это сделать, ниже в разделе о версиях). Полные установщики Freedom у Autodesk лежат только для 2025–2027, поэтому заказчику проще сразу дать ссылку на Freedom 2027 из нашей инструкции по скачиванию Navisworks и Freedom. Если получили NWC или NWF, сначала проверьте формат и комплект модели. Если вам прислали голый RVT без NWD, варианты собраны в статье чем открыть RVT.
Чем отличаются Navisworks Manage, Simulate и Freedom
У Autodesk прямо сказано, что главное отличие Manage от Simulate одно: проверка коллизий. Всё остальное, от сборки модели до фотореалистичной визуализации и подсчёта объёмов, у них общее. Simulate на 8 октября 2026 года Autodesk по-прежнему продаёт: подпиской или за токены Flex с оплатой по дням работы. У нас его нет, и мы бы его и не советовали: Manage делает то же самое, а Clash Detective рано или поздно понадобится любому, кто сводит разделы.
Revit и Navisworks: как передать модель на проверку
Revit и Navisworks работают в паре: в Revit модель создают и выпускают чертежи, в Navisworks сводят с остальными разделами и проверяют. Про сам Revit подробно рассказано в статье для чего нужен Autodesk Revit.
Проектировщику своя лицензия Navisworks часто не нужна: выгрузить NWC для координатора можно бесплатной утилитой, а сводную модель посмотреть прямо в Revit (об этом ниже). Manage ему нужен, если он сам сводит разделы и хочет найти коллизии до отправки модели. Передать модель из Revit в Navisworks можно двумя путями.
Открыть RVT напрямую. Navisworks читает файлы Revit сам. Autodesk советует открывать модель в Navisworks той же версии, что и Revit, в котором её сохранили. Если Navisworks новее и пишет, что не может загрузить RVT из-за внутренней ошибки, выгрузите NWC из той версии Revit, где модель живёт.
Выгрузить NWC из Revit. В Revit откройте вкладку «Надстройки», затем «Внешние инструменты» и выберите Autodesk Navisworks. Пункт появляется, если на этом компьютере стоит Navisworks или бесплатная утилита Navisworks NWC Export Utility. Утилиту смежники без лицензии Navisworks скачивают с той же страницы Autodesk (вкладка Navisworks NWC Export Utility). Она выходит под каждый год, и её версия должна совпадать с версией Revit: для Revit 2026 нужна утилита 2026.
Перед выгрузкой в Revit стоит завести отдельный 3D-вид только с нужными элементами, удалить неиспользуемые объекты и настроить общие координаты, иначе модели разделов разъедутся в Navisworks. Обратная дорога тоже есть: Revit подгружает NWD или NWC как координационную модель через вкладку «Вставить», панель «Связь», кнопку «Координационная модель» и вариант «Локальная». Так архитектор видит в своей модели, например, металлоконструкции из чужой программы.
С Civil 3D Navisworks работает через DWG, а с версии 2024 в нём есть отдельная панель для просмотра трасс Civil 3D (Civil Alignments). Чем занимается сам Civil 3D, разобрано в статье для чего нужен Autodesk Civil 3D. Модели из ArchiCAD передают через модуль экспорта NWC или в IFC, об этом формате есть отдельная статья как открыть IFC.
Какую версию Navisworks выбрать: 2022, 2024, 2025, 2026 или 2027
Правило первое: берите тот же год, что и у Revit в проекте. Модели Revit 2025 открывайте в Navisworks 2025, так меньше сюрпризов при чтении RVT. Если проектировщики сидят на разных версиях Revit, берите Navisworks по самой новой из них, а у остальных просите NWC, выгруженные из их Revit: именно этим путём Autodesk советует обходить ошибки чтения RVT.
Правило второе: следите за форматом файлов. Navisworks 2022, 2024 и 2025 пишут NWD и NWF в общем формате «2016–2025» и открывают файлы друг друга. В Navisworks 2026 появился новый формат, и 2026 и 2027 по умолчанию сохраняют уже не в «2016–2025». Версии до 2025 включительно такие файлы не откроют. Если хоть кто-то из участников работает в старой версии, сделайте одно из трёх:
- в «Редакторе параметров» откройте узел «Модель», страницу NWD и в поле «Версия формата по умолчанию» выберите старый формат: тогда все сохранения будут совместимыми;
- для разовой передачи нажмите кнопку приложения, выберите «Сохранить как» и в поле «Тип файла» укажите формат 2016–2025;
- при экспорте через вкладку «Вывод», панель «Экспорт сцены», «Экспорт NWD» выберите нужное значение в поле «Версия Navisworks».
С NWF есть подвох: если в нём подгружены другие файлы NWD, их тоже нужно пересохранить в старом формате, одного NWF мало. Версию формата открытого файла в 2026 и 2027 показывает строка состояния внизу окна.
Что изменилось по годам, коротко:
- 2027. Clash Detective переделали: тесты с общими настройками создаются пачкой, раскладываются по папкам и запускаются целой папкой. Появились файл-список моделей NWL для загрузки скриптом, чтение CATIA V6 (3DXML) и USD, ключи командной строки для выгрузки и публикации NWD.
- 2026. Новый формат файлов. В Clash Detective добавили фильтры, приоритеты и столбец последнего запуска. Появились наборы свойств, экспорт NWD с выбором версии формата и новое окно измерений с сохранением результатов.
- 2025. Новый импорт IFC с поддержкой IFC 4.3, начальный экран, расширенная панель свойств, разрезы по уровням сетки.
- 2024. Панель трасс Civil 3D, разрезы из Revit переносятся в виды Navisworks, новые настройки чтения RVT.
- 2022. Самая старая из наших версий. В требованиях Autodesk для неё указана только Windows 10, поэтому брать её стоит, если весь проект ведётся в Revit 2022.
Наше мнение: для нового проекта без ограничений берите 2027 или 2026 в пару к Revit той же версии. Если смежники сидят на 2024 и 2025 и обновляться не собираются, разумнее взять 2025: файлы будут ходить туда и обратно без пересохранения.
Системные требования и macOS
Navisworks выходит только для Windows: нужна 64-разрядная Windows 10 или 11, для версии 2022 Autodesk указывает одну Windows 10. Версии для macOS нет. Формальный минимум у Autodesk скромный:
- процессор с частотой от 3 ГГц;
- от 2 ГБ оперативной памяти;
- 15 ГБ свободного места для установки;
- видеокарта с поддержкой Direct3D 9 и OpenGL (Shader Model 2);
- экран от 1280 на 800, рекомендуется 1920 на 1080.
На практике упираются в память. Для сводных моделей объёмом в несколько гигабайт Autodesk советует компьютер с 64 ГБ оперативной памяти, а на ноутбуке с двумя видеокартами стоит проследить, чтобы Navisworks работал на дискретной. Если модель тормозит при открытии с сетевой папки, скопируйте файлы на локальный диск: на медленной сети Navisworks подолгу дочитывает данные.
Есть ли Navisworks на русском
Есть. Autodesk выпускает русскую версию интерфейса и русскую справку для всех наших версий, с 2022 по 2027. Наши дистрибутивы мультиязычные, русский язык в них есть. Если программа всё же запустилась на английском, откройте свойства ярлыка Navisworks и в поле «Объект» после пути к roamer.exe через пробел допишите:
Параметр срабатывает, только если русский языковой пакет установлен. Учтите, что и в русской версии кнопки и окна главных инструментов подписаны по-английски: Clash Detective, TimeLiner, Quantification, Animator и Scripter. Переведены вкладки и панели ленты. А русская справка называет инструменты по-своему: Clash Detective там «Диспетчер конфликтов», TimeLiner «Шкала времени», Animator «Аниматор».
Лицензия: серийный номер на 12 месяцев без VPN
У нас продаётся Navisworks Manage 2022, 2024, 2025, 2026 и 2027 для Windows. После оплаты на почту приходит серийный номер вида XXX-XXXXXXXX на 12 месяцев. Его вводят в самой программе при первом запуске, ключ продукта уже подставлен. Учётная запись Autodesk не нужна, VPN тоже: ни для активации, ни для работы. Установка и активация по шагам показаны в инструкции как установить и активировать продукты Autodesk, а если установщик обрывается с ошибкой, начните с разбора ошибки 1603.
Один серийный номер активирует одно рабочее место: координатору и его помощнику нужны два номера. При замене компьютера или переустановке Windows активацию можно перенести, порядок разобран в статье как переустановить Autodesk без потери лицензии. В заголовке окна будет пометка «Для учебных заведений»: функции полные, водяных знаков нет. Чем такая версия отличается от студенческой, рассказано в статье об отличии версии Autodesk для учебных заведений.
Открыть Navisworks Manage 2027
Дистрибутивы: Autodesk Navisworks Manage 2026, Autodesk Navisworks Manage 2025.
Частые вопросы
Чем NWD отличается от NWF и NWC?
NWC это кэш: Navisworks создаёт его рядом с исходным файлом Revit или AutoCAD, чтобы в следующий раз открыть модель быстрее. NWF хранит ссылки на исходные модели и вашу работу (точки обзора, пометки, тесты), но не геометрию, поэтому в нём удобно вести проект. NWD содержит всю геометрию и данные в одном файле, его отправляют заказчику и открывают во Freedom.
Можно ли пользоваться Navisworks бесплатно?
Бесплатен только Navisworks Freedom: он открывает готовые NWD и DWF для просмотра и измерений. Собрать модель из файлов Revit или AutoCAD, проверить коллизии или привязать график во Freedom не получится, для этого нужен Manage.
Зачем Navisworks, если в Revit есть проверка пересечений?
Проверка пересечений в Revit сравнивает категории элементов текущего проекта и связанных моделей Revit. Модели из других программ, облака точек, набор сохранённых тестов для повторного запуска и проверку по графику она не охватывает. Детали изготовления инженерных систем и детальные металлоконструкции Revit при этой проверке вообще пропускает и для них сам советует Navisworks.
