Navisworks Manage 2022: кому нужен, что нового, шесть обновлений, требования, скачать и активировать
Navisworks Manage 2022 вышел весной 2021 года, последнее обновление к нему, Update 6, Autodesk выпустила в августе 2024-го. С апреля 2025 года версия вне окна поддержки Autodesk, а в её системных требованиях значится только Windows 10. Покупать 2022 в 2026 году стоит под проект, где модели целиком приходят из Revit, AutoCAD или Civil 3D 2022. В остальных случаях берите 2024 или 2025: формат файлов у них тот же.
Заметки Autodesk к выпуску 2022 и ко всем шести обновлениям мы прочитали 30 октября 2026 года. Они существуют только на английском и только в PDF: раздела «Что нового» в справке 2022 у Autodesk нет.
Содержание8 разделов
Кому в 2026 году нужен Navisworks 2022
Navisworks 2022 нужен тем, чей проект живёт в программах Autodesk 2022 года. Год Navisworks здесь выбирают по году Revit и AutoCAD. В справке 2022 утилита экспорта NWC описана как модуль для Revit 2022 и AutoCAD 2022, а для более ранних версий AutoCAD велит брать Navisworks той же версии. Для файлов RVT совет в базе знаний такой же: ставить Navisworks той же версии, что и подгружаемые модели Revit.
Отсюда главный случай для 2022. Проект начинали в 2021–2022 годах, смежники до сих пор работают в Revit, AutoCAD или Civil 3D 2022 и переходить на новую версию до сдачи объекта не собираются. Тогда Navisworks 2022 совпадёт с ними по версии, и утилита экспорта у всех будет одна.
Если хотя бы часть моделей приходит из Revit 2023 или новее, 2022 уже не годится. Утилиту экспорта 2022 в новый Revit не поставить, а будет ли Navisworks 2022 читать NWC из утилиты более позднего года, Autodesk не сообщает. Берите Navisworks по самой новой версии Revit в проекте.
Команда сидит на разных версиях Navisworks, от 2022 до 2025? Подойдут Navisworks 2024 и Navisworks 2025. Файлы 2022 они открывают без пересохранения, ставятся на Windows 11 и пока получают обновления. Для нового проекта без старых хвостов разумнее сразу Navisworks Manage 2027.
Компьютер с Windows 11 — отдельная история: в требованиях 2022 этой системы нет.
Чем Navisworks 2022 отличается от 2024, 2025 и 2027
Navisworks 2022 отличается от более новых версий прежде всего тремя вещами: статусом поддержки, списком Windows и форматом, в котором сохраняются файлы.
Обновления и техподдержка у Autodesk положены текущей версии и трём предыдущим. Navisworks 2026 вышел в начале апреля 2025 года, и 2022 из этого окна выпал. Работать программа не перестала, лицензия от этого не меняется, но исправлений для неё Autodesk больше не выпускает.
С форматом проще, чем кажется.
Версии с 2016 по 2025 пишут NWD и NWF в одном формате, который Autodesk так и называет: «2016–2025». Поэтому 2022, 2024 и 2025 обмениваются файлами без пересохранения. Отдельной фразы «2022 открывает файлы 2025» в документации нет, это следует из названия формата, и новых функций в старой версии, конечно, не появится.
Файл из 2026 или 2027, сохранённый с настройками по умолчанию, Navisworks 2022 не откроет и сообщит о неизвестном номере версии. Автору нужно пересохранить его в формате 2016–2025, а в NWF ещё и вложенные NWD по отдельности. Все три способа такого пересохранения собраны в сравнении версий Navisworks 2022–2027.
Что Autodesk добавила в Navisworks 2022
В разделе новинок заметок к выпуску 18 пунктов, и 13 из них стоят в подразделах о модулях чтения и поддержке форматов.

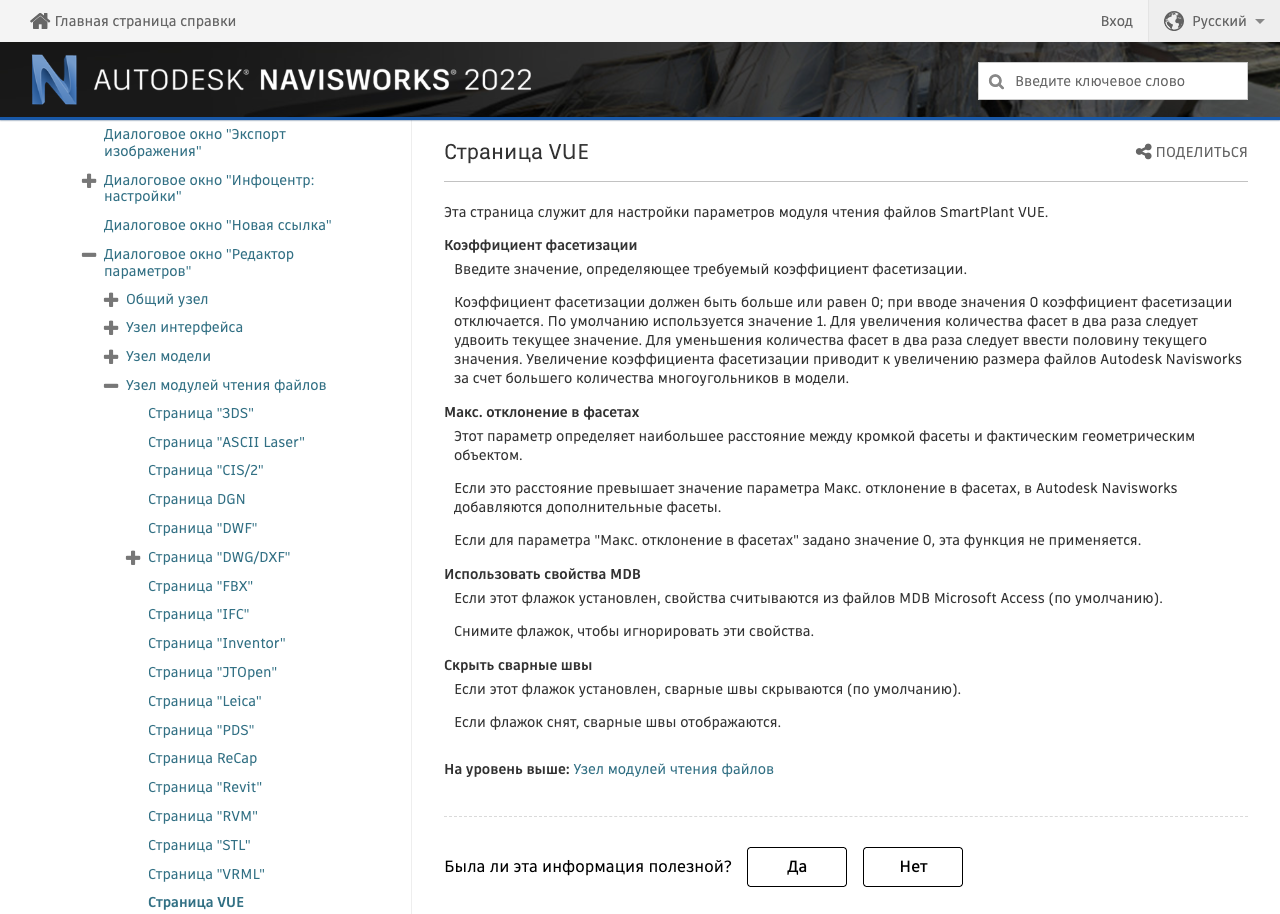

Страница VUE в справке Autodesk
Для промышленных проектов главное изменение касается SmartPlant 3D. Файлы VUE теперь открываются без отдельного плагина SmartPlant 3D Loader, а у модуля чтения появилась своя страница VUE в редакторе параметров, в узле модулей чтения файлов. Список форматов пополнили OBJ, двоичный STL, SolidWorks 2021 и Siemens NX версии 1872. Модуль JTOpen научился читать последнюю версию JT и получил выбор оси «вверх», Y или Z. Чтение Parasolid и SAT Autodesk переделала так, что настраивать в этих модулях больше нечего, а у модуля STL пропал параметр переопределения нормалей. У DGN, наоборот, появился параметр: какую модель загружать, последнюю активную или модель по умолчанию (для файлов V8 и новее).
В сборках Inventor можно переопределять iProperties деталей. Зато в известных проблемах 2022 записано, что режим «Экспресс» у модуля чтения файлов Inventor не работает, и исправления в заметках к шести обновлениям мы не нашли. Если вы открываете тяжёлые сборки Inventor и рассчитываете на этот режим, учтите это до покупки.
Ещё четыре пункта заметок. Для мониторов высокого разрешения появился параметр масштабирования интерфейса. Надстройка Vault при обновлении файла из хранилища и отмене выдачи файла забирает последнюю версию, сохранённую в хранилище. DataTools работают быстрее, а Navisworks перестал спрашивать про временные файлы материалов.
Что изменили шесть обновлений Navisworks 2022
Обновления к Navisworks 2022 выходили три года, с сентября 2021-го по август 2024-го. В самих заметках Autodesk дат нет, мы берём их у партнёра Autodesk ARKANCE:
- Update 1: 23 сентября 2021 года;
- Update 2: 1 апреля 2022 года;
- Update 3: 23 июня 2022 года;
- Update 4: 26 апреля 2023 года;
- Update 5: 10 октября 2023 года;
- Update 6: 22 августа 2024 года.
Ставить 2022 без обновлений не стоит.
В Update 1 Autodesk закрыла уязвимости в модулях чтения PDF, DWG и JPEG, в Update 2 — для файлов DWF/DWFx и PDF, а в Update 3 и Update 4 выпустила ещё по одному исправлению безопасности (в Update 4 — для файлов IOP к моделям VUE). Открывать чужие файлы в базовой версии значит работать с этими дырами.
Связку с Revit Autodesk правила в пяти обновлениях из шести, с Update 1 по Update 5. Update 1 добавил в окно «Свойства» вкладку «Проект» с данными проекта RVT, а на вкладке «Элемент» стали видны вычисленные объём и площадь. Update 2 исправил материалы, из-за которых в моделях будто появлялись лишние объекты или пропадали нужные, правильные вырезы в объектах, загрузку RVT со связанными IFC и экспорт NWC со стальными соединениями из Revit 2022. В Update 3 модели с включённой границей 3D-вида (Section Box) больше не обрезаются неправильно при экспорте в NWC, в Update 4 перестали дублироваться DWG, вставленные в семейства, а Update 5 вернул логические свойства элементов, которые терялись при экспорте.
Для проверки коллизий важно исправление из Update 4: проверка типа «Близость» в Диспетчере конфликтов теперь даёт одинаковый результат независимо от того, какой объект выбран как A, а какой как B. До этого результат зависел от порядка выбора. Шкала времени ускорилась в Update 1 при автоматическом присоединении задач по правилам, а в Update 6 перестала вылетать при импорте CSV с ошибочными строками.

Окно TimeLiner (Шкала времени)
Пользователям MicroStation стоит знать про Update 2: модуль экспорта стал 64-разрядным и начал поддерживать MicroStation Connect и OpenBuilding Designer. Работу с файлами DGN Autodesk правила во всех шести обновлениях, от заливки сложных фигур до вылетов при открытии файлов V8. В Update 4–6 Autodesk правила надстройку Coordination Issues и работу с Model Coordination: объекты перестали сдвигаться при добавлении модели из Model Coordination, сетки осей встали на место, а в Update 6 Autodesk улучшила открытие файлов Model Coordination, на которых у части пользователей появлялись ошибки о повреждённом содержимом. Последним в Update 6 починили «Профиль внешнего вида», который переставал работать при обновлении точек обзора. Заметки к Update 6 Autodesk держит в том же PDF-виде, что и к остальным.
Что стало с BIM 360 Glue в Navisworks 2022
Интеграция с BIM 360 Glue в Navisworks 2022 осталась, но сам сервис Autodesk закрыла. По FAQ Autodesk Glue прекратил работу 31 июля 2026 года, данные в нём после этой даты недоступны. Заменой Autodesk называет Model Coordination в Autodesk Forma, бывшей Autodesk Construction Cloud. Если ваш процесс в 2022 строился на Glue, переносить его придётся в любом случае, и делать это удобнее на версии с поддержкой.
Пойдёт ли Navisworks 2022 на Windows 11
Официально нет.

Требования к системе Navisworks 2022

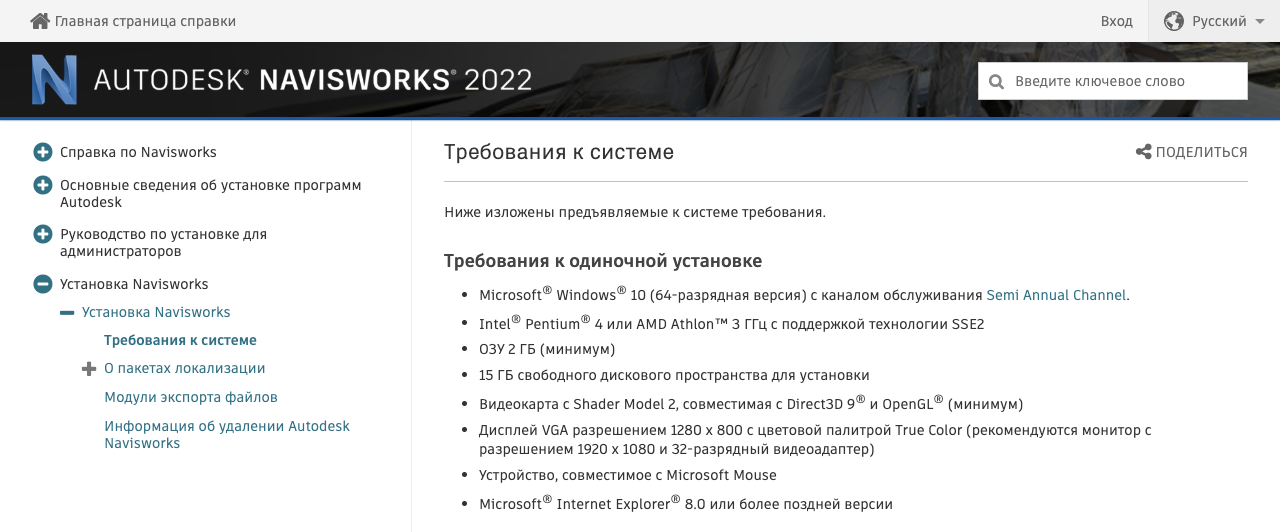

В требованиях к системе Navisworks 2022 указана одна 64-разрядная Windows 10 с каналом обслуживания Semi-Annual Channel, а в заметках к выпуску и обновлениям Windows 11 не упоминается. Поддержку Windows 11 Autodesk объявила только в Navisworks 2023. Запустится ли 2022 на Windows 11 на практике, мы не проверяли, а разбирать такие сбои Autodesk для версии вне поддержки уже не станет.
Поддержку самой Windows 10 Microsoft закончила 14 октября 2025 года. Держите 2022 на том компьютере, где проект уже идёт; на новый ПК с Windows 11 ставьте 2024 или 2025.
Остальные требования скромные: процессор Intel Pentium 4 или AMD Athlon от 3 ГГц с SSE2, от 2 ГБ оперативной памяти, 15 ГБ на диске, видеокарта с Shader Model 2 под Direct3D 9 и OpenGL, экран 1280 × 800 (рекомендуется 1920 × 1080) и Internet Explorer 8 или новее. Это минимум для запуска. Для сводных моделей в несколько гигабайт Autodesk в базе знаний советует 64 ГБ памяти.
Как скачать и активировать Navisworks Manage 2022
Установщик лежит на нашей странице загрузки Navisworks Manage 2022: архив Autodesk_Navisworks_Manage_2022.zip на 3,05 ГБ, рядом контрольные суммы для проверки. Установщик мультиязычный, русский интерфейс в нём есть. Внутри две самораспаковывающиеся части установщика Autodesk. Распакуйте архив целиком в одну папку и запустите первую часть:
Она соберёт установщик из обеих частей и откроет обычный мастер Autodesk. Смежникам, у которых Navisworks не стоит, для выгрузки NWC из Revit или AutoCAD 2022 хватит бесплатной утилиты Navisworks Exporters версии 2022.
Лицензию Navisworks Manage 2022 активируют серийным номером в окне самой программы, когда она его попросит. Аккаунт Autodesk и VPN для этого не нужны, один номер рассчитан на одно рабочее место. Номер выдаётся под конкретную версию: для 2022 нужен серийный номер Navisworks Manage 2022 для Windows, к 2024 или 2025 он не подойдёт, и наоборот.
Дистрибутивы: Autodesk Navisworks Manage 2024, Autodesk Navisworks Manage 2025.
Частые вопросы
Когда вышел Navisworks 2022?
Весной 2021 года. Последнее обновление, Update 6, Autodesk выпустила в августе 2024 года. С апреля 2025 года версия вне окна поддержки, новых обновлений для неё нет.
Работает ли Navisworks 2022 на Windows 11?
Официально нет. Autodesk указывает для 2022 только 64-разрядную Windows 10, поддержку Windows 11 объявили в Navisworks 2023. Для компьютера с Windows 11 берите 2024 или новее.
Откроет ли Navisworks 2022 файлы из 2024 и 2025?
Да, у них общий формат «2016–2025», новых функций в 2022 при этом не будет. Файлы из 2026 и 2027 откроются, только если их сохранили в формате 2016–2025.
Есть ли Navisworks 2022 на русском?
Да. Установщик Navisworks Manage 2022 мультиязычный, русский интерфейс в нём есть.
Подойдёт ли серийный номер от Navisworks 2024 к 2022?
Нет. Серийный номер выдаётся под конкретную версию, для 2022 нужен номер именно на Navisworks Manage 2022.
