Microsoft Project 2024 Professional или Standard: что выбрать
Microsoft Project Professional и Project Standard 2024 это одна и та же классическая программа для планирования проектов на Windows: диаграмма Ганта, зависимости задач, критический путь, ресурсы и отчёты есть в обеих. Professional добавляет «Визуальный оптимизатор ресурсов» (Team Planner), деактивацию задач, синхронизацию со списками задач SharePoint и подключение к Project Server. Если вы ведёте свои планы сами, этих функций вам не хватать не будет, и Standard достаточно.
Важное изменение осени 2026 года: облачный сервис Project Online Microsoft закрыла 30 сентября 2026 года. Из серверных вариантов для Professional осталась Project Server Subscription Edition, которую организация разворачивает у себя: поддержка Project Server 2019 закончилась 14 июля 2026 года.
Содержание7 разделов
Сравнение Project 2024 Standard и Professional
Что эти функции есть только в Professional, Microsoft указывает в справке о визуальном оптимизаторе ресурсов, деактивации задач и синхронизации со списком задач SharePoint. Каждая редакция лицензируется на один компьютер с Windows, версии для macOS у Project нет.
Дистрибутивы: Microsoft Project 2024 Professional, Microsoft Project 2024 Standard, Microsoft Project 2021 Professional.
Что умеют обе редакции

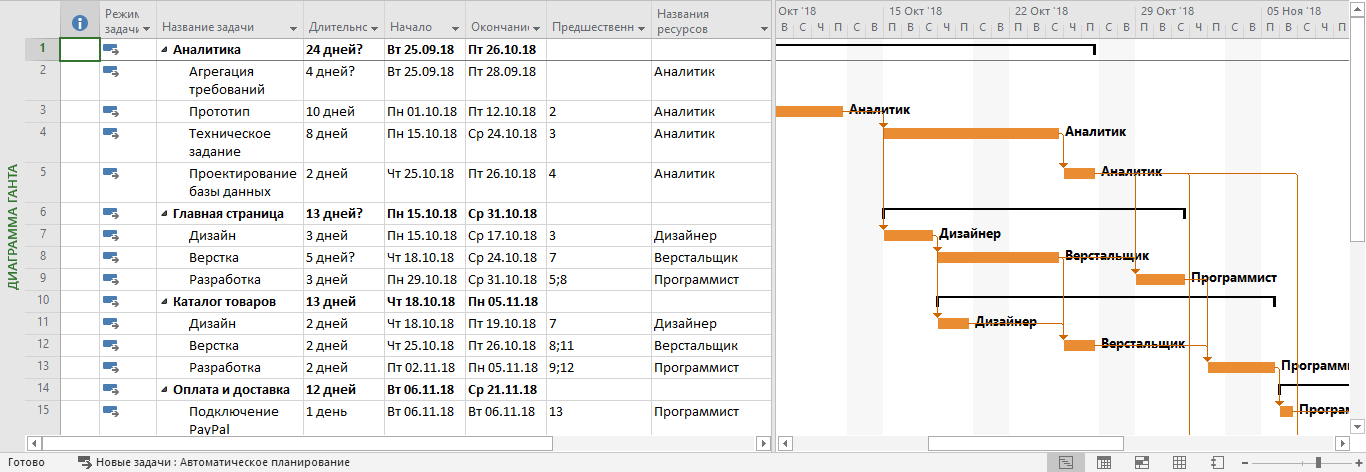

Диаграмма Ганта в Project
Основа одинакова. Вы составляете план из задач и подзадач, связываете их зависимостями, назначаете ресурсы и видите, кто перегружен. Project сам считает критический путь, показывает его на диаграмме Ганта и пересчитывает сроки, когда задача сдвигается. Отчёты по затратам, загрузке и ходу работ строятся из встроенных шаблонов, временная шкала копируется в презентацию или письмо.
Файлы .mpp у обеих редакций одного формата. План, созданный в Standard, открывается в Professional и наоборот; функции Professional, которых нет в Standard, в таком файле просто недоступны для правки.
«Визуальный оптимизатор ресурсов» и деактивация задач

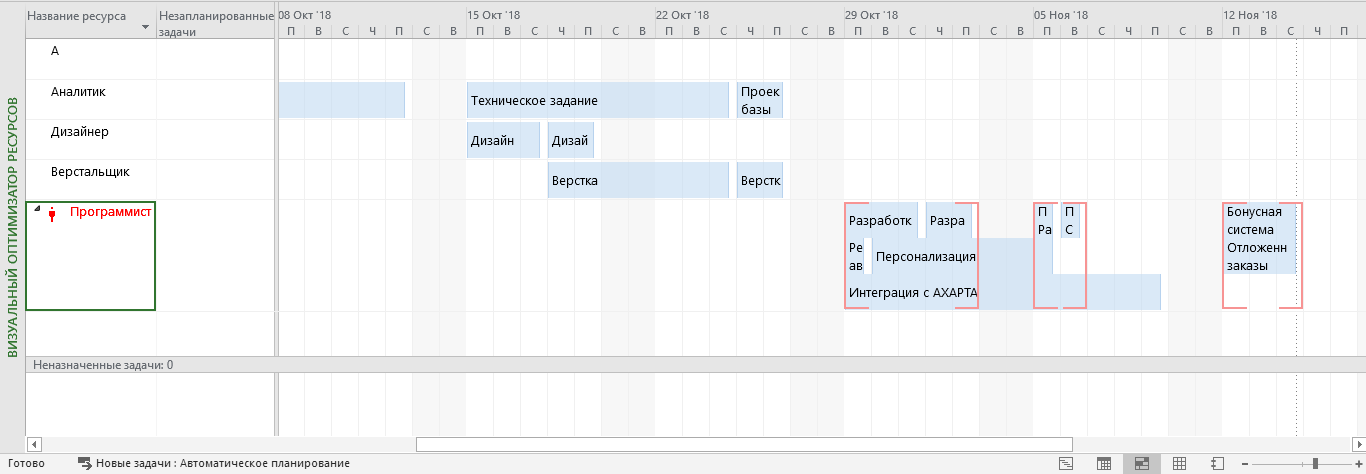

Team Planner в русском Project
«Визуальный оптимизатор ресурсов» (в справке Microsoft также «Планировщик ресурсов»; вкладка «Вид», группа «Представления ресурсов») показывает ресурсы строками, а их задачи блоками по времени. Перегрузку видно сразу, задачу можно перетащить к другому исполнителю или на свободные дни мышью. В Standard ту же перегрузку ищут в окне «Использование ресурсов» и переназначают задачи вручную, так выходит медленнее. Деактивация задач нужна, когда пункт плана отменили, но историю хочется сохранить. Задача остаётся в плане серой и зачёркнутой и перестаёт влиять на расписание и доступность ресурсов. Кнопка «Деактивировать» находится на вкладке «Задача» в группе «Расписание», повторное нажатие возвращает задачу. Для выполненных задач Microsoft советует не деактивацию, а отметку 100%. В Standard её придётся удалить или обнулить вручную.
SharePoint и Project Server
Professional умеет синхронизировать план со списком задач SharePoint: исполнители ставят отметку о готовности в браузере, а обновления приходят в план. Standard сохраняет файл .mpp в SharePoint или OneDrive как обычный документ, без синхронизации задач.
Project Server это сервер управления проектами, который организация разворачивает у себя. Из поддерживаемых версий осталась Project Server Subscription Edition. Через него работают корпоративный пул ресурсов, табели и общий портфель проектов. Подключается к нему только Professional, и только если сервер в организации есть: сама лицензия Professional сервер не заменяет.
Project Online закрыт. Если ваша команда пользовалась им, про выгрузку данных и то, что осталось доступно, читайте в материале Project Online закрывается: как сохранить данные.
Какую редакцию выбрать
Standard подойдёт, если вы ведёте проекты сами или с небольшой командой, а результаты рассылаете файлом, PDF или скриншотом временной шкалы. Это типичная работа руководителя проекта в небольшой компании, на стройке, в учёбе.
Professional нужен, если вы постоянно перераспределяете загрузку между исполнителями и хотите делать это перетаскиванием, используете списки задач SharePoint или в организации развёрнут Project Server. Общий пул ресурсов для нескольких планов и сводный проект с подпроектами есть и в Standard.
Если сомневаетесь, проверьте, нужны ли вам «Визуальный оптимизатор ресурсов» и деактивация задач: это две функции Professional, которые заметны в работе без серверов.
Project и Office на одном компьютере
Project продаётся отдельно и не входит ни в Office 2024, ни в Microsoft 365 Персональный или Для семьи. Ставится рядом с ними, но Microsoft требует одинаковую разрядность (32 или 64 бита) и, для приложений Microsoft 365, версию 2408 или новее и тот же канал обновлений. Штатного способа превратить установленный Standard в Professional нет, поэтому Standard удаляют, а Professional ставят со своим ключом: две копии Project на одном компьютере мешают активации. Планы .mpp при этом остаются.
Как поставить и активировать программу, показано в инструкции по установке и активации Microsoft Project, образы лежат на странице скачать Microsoft Project 2019, 2021 и 2024. Чем отличаются версии 2016–2024, сведено в сравнении версий Project. Если на компьютере уже стоит подписочный Project из Microsoft 365, загляните в материал «Project профессиональный для Office 365: что это».
Часто задаваемые вопросы
Microsoft Project Professional: что это?
Это старшая редакция классической программы Microsoft Project для Windows. Кроме всех функций Standard в ней есть «Визуальный оптимизатор ресурсов» (Team Planner), деактивация задач, синхронизация со списками задач SharePoint и подключение к Project Server.
Чем Project Professional отличается от Standard?
Планирование одинаково: задачи, зависимости, критический путь, ресурсы и отчёты есть в обеих. Professional добавляет «Визуальный оптимизатор ресурсов», деактивацию задач, синхронизацию с SharePoint и работу с Project Server. Project Online, к которому раньше подключался Professional, закрыт с 30 сентября 2026 года.
Хватит ли Project Standard для работы в команде?
Да, если план ведёт один человек, а остальные получают задачи и отчёты файлом или по почте. Общий пул ресурсов для нескольких планов есть и в Standard. Professional нужен для «Визуального оптимизатора ресурсов», синхронизации со списками задач SharePoint и Project Server.
Входит ли Project в Office 2024 или Microsoft 365?
Нет. Project не входит ни в Office 2024, ни в Microsoft 365 Персональный и Для семьи и ставится отдельно, с той же разрядностью, что и Office.
Можно ли перейти с Standard на Professional без переустановки?
Рассчитывайте на переустановку, штатного перевода одной редакции в другую нет. Standard удаляют и ставят Professional с его ключом. Файлы .mpp одного формата, все планы открываются в новой редакции.
Есть ли Project для Mac?
Нет. Классический Project 2024 работает только в Windows. На Mac его запускают в виртуальной машине с Windows.
